Start der Abrissarbeiten im Februar 2025
Abriss des alten Kindergartens
Der letzte Rest des alten Kindergartens
Das Ungeheuer nagt am Gemeindesaal - Abbruchzange im Einsatz
Das Ungeheuer ist gefräßig - jetzt ist der Sitzungsraum dran!
Verfüllen der Technikzentrale unter der Sakristei
Die Abbruchzange - 350 Tonnen Kraft
Vorbereitungsarbeiten für den Abbruch des Seitenschiffs
Ein Drittel des Seitenschiffs ist geschafft - bisher ist alles gut gegangen!
Das Ungeheuer bei der Arbeit - die Abbruchzange im Seitenschiff
Das Ungeheuer beißt sich durch das Seitenschiff!
Der Bagger räumt das Seitenschiff aus
Das Seitenschiff? Vergangenheit!
Öltank im Flugmodus ...
… über 60 Jahre war das seine Heimat!
Mit diesem Werkzeug ging es der Decke an den Kragen!
Unser neues Schwimmbecken - im ehemaligen Seitenschiff!
Vorher Wasser - jetzt verfüllt!
Ein neuer Zugang - vorübergehend
Freier Durchblick!
Freier Blick auf die evangelische Kirche
Der Parkplatz wird zurückgebaut
Die Erschließung mit den Versorgungsleitungen ist in Arbeit
Heizungsleitungen werden verlegt - bald kann wieder geheizt werden!
Die Kegelbahn ist abgeräumt
Der Chor der Kirche wird gegen Abrutschen gesichert
Die Unterfangung des Fundaments wird ausgeführt
Der "Kleine" darf wieder heim - Arbeit erledigt!
Bohrpfähle werden gesetzt
Sorgfältige Planung - damit jedes Bohrloch an der richtigen Stelle sitzt!
Heute wird die Glockensteuerung wieder angeschlossen

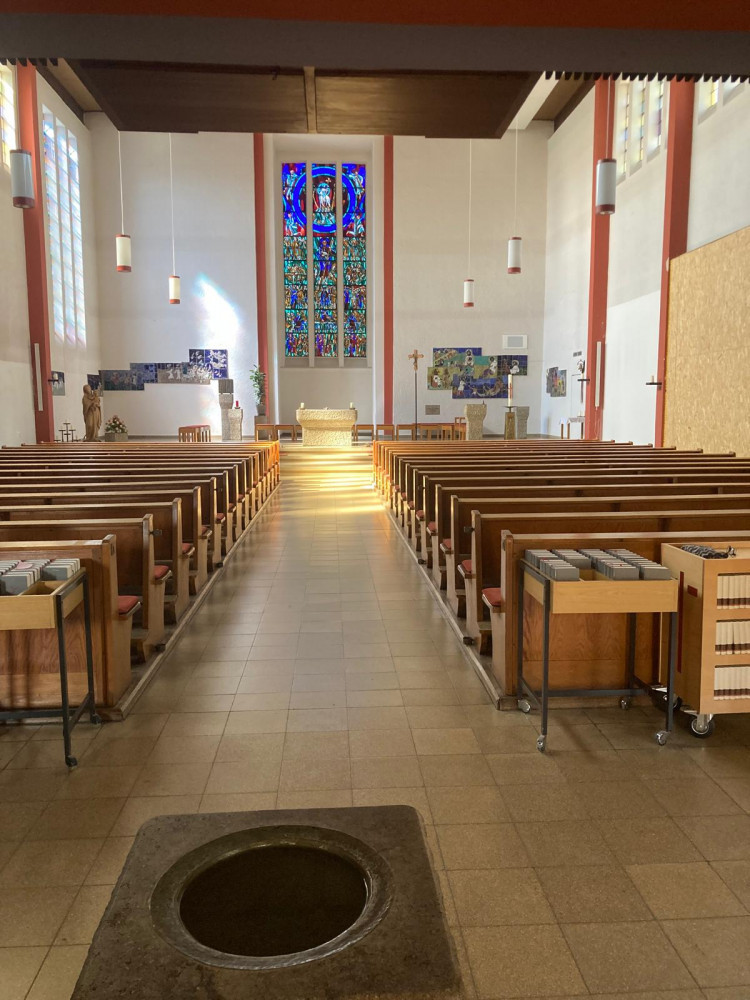

Die Kirche ohne Seitenschiff - ein ganz neues Raumgefühl!

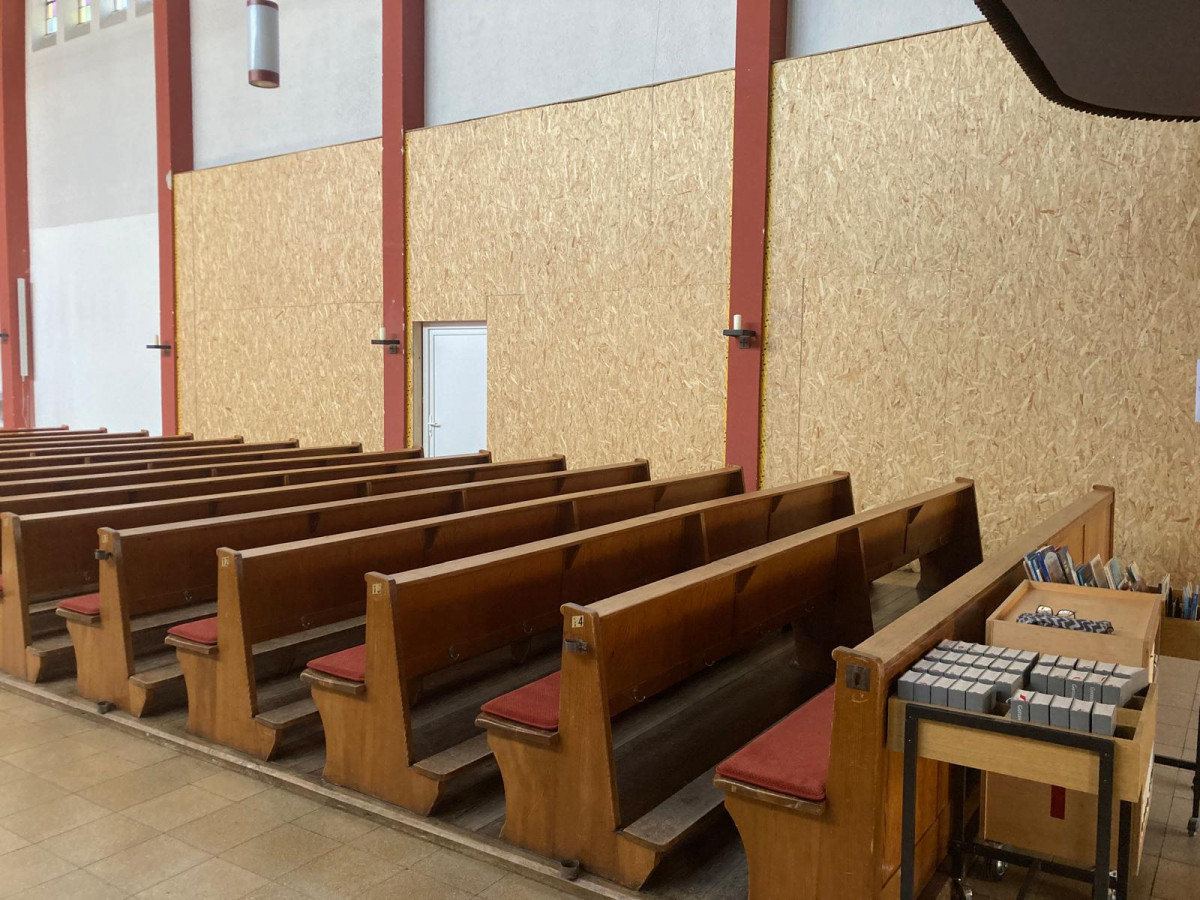

Provisorische Holzwand - später wird sie durch eine Glaswand mit Türen ersetzt

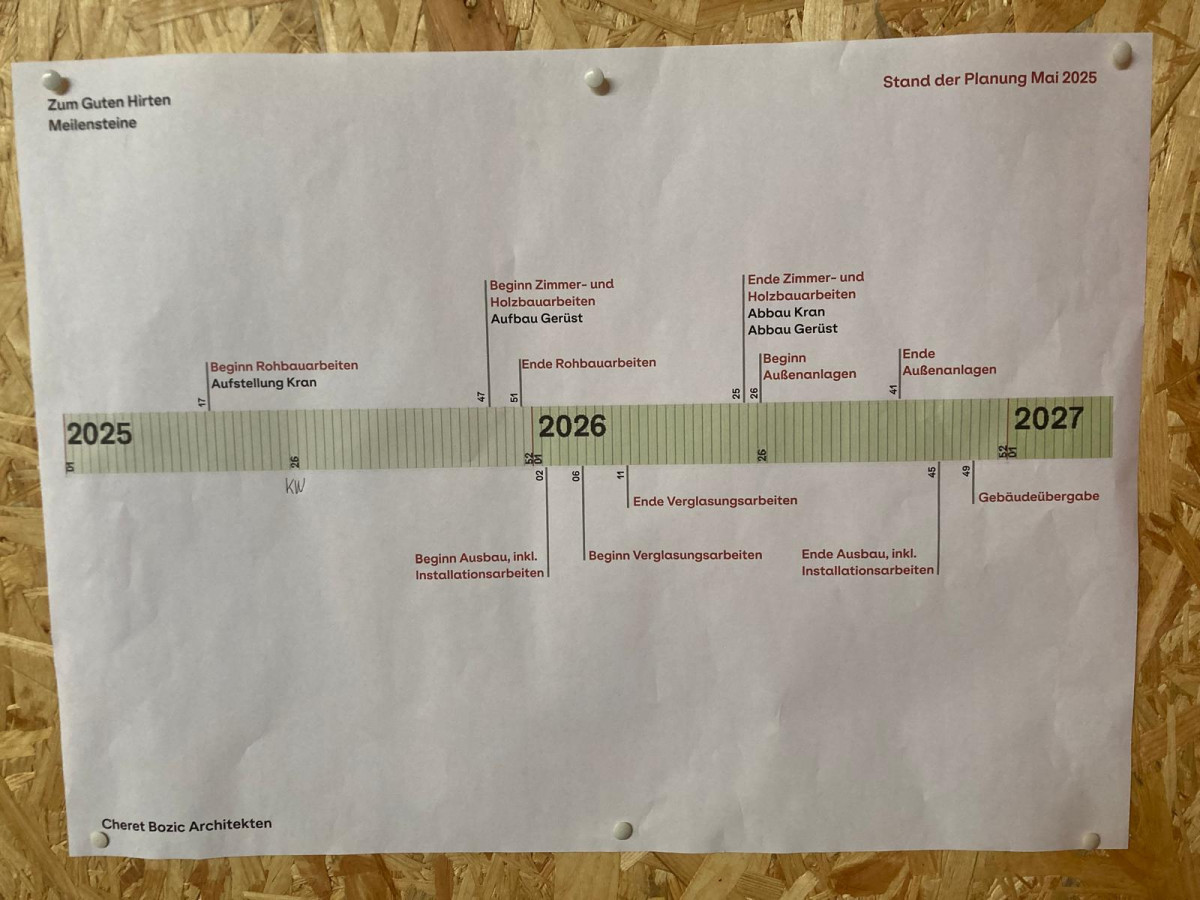

Bauzeitenplan - Die Meilensteine unseres Neubaus
